Thứ trưởng Hoàng Quốc Vượng: Nỗ lực đưa NMNĐ Thái Bình 2 về đích đúng hẹn

Ngày 29/8/2016, tại dự án NMNĐ Thái Bình 2 xã Mỹ Lộc, huyện Thái Thụy - Thái Bình, Thứ trưởng Bộ Công Thương Hoàng Quốc Vượng, lãnh đạo UBND tỉnh Thái Bình đã kiểm tra tiến độ, tìm cách tháo gỡ những khó khăn vướng mắc trong quá trình triển khai các Dự án Trung tâm điện lực Thái Bình gồm Nhà máy nhiệt điện Thái Bình 1 và 2 do Tập đoàn điện lực Việt Nam (EVN) và Tập Đoàn Tập đoàn Dầu khí Việt Nam (PVN) làm chủ đầu tư.

Thứ trưởng Bộ Công Thương Hoàng Quốc Vượng và Phó chủ tịch UBND tỉnh Thái Bình Phạm Văn Ca chủ trì hội nghị, tham dự có Phó Tổng giám đốc PVN Nguyễn Hùng Dũng, Phó Tổng giám đốc EVN Ngô Sơn Hải, cùng Lãnh đạo các vụ cục Bộ Công Thương, Ban quản lý Trung tâm Điện lực Dầu khí Thái Bình 2, Ban chuyên môn PVN - EVN, Ban QLDA Nhiệt điện Thái Bình, đại diện Tổng thầu PVC và các nhà thầu đang xây dựng dự án tại Thái Thụy.

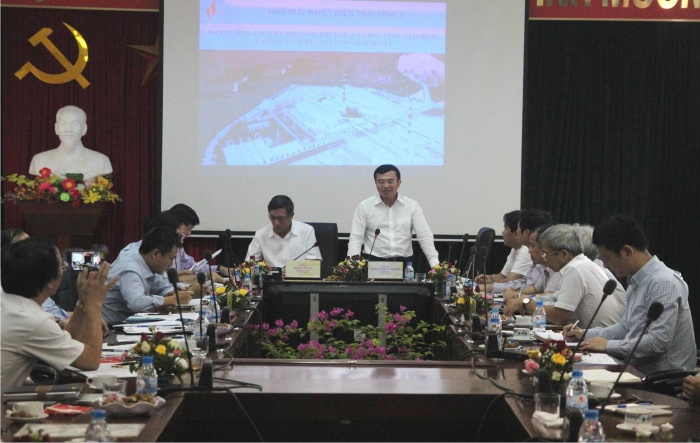

Thứ trưởng Bộ Công Thương Hoàng Quốc Vượng kết luận hội nghị.

Tính đến thời điểm hiện tại, tiến độ tổng thể của Dự án đạt 69,29%, trong đó: Thiết kế đạt 95,80%; Ký các Hợp đồng mua sắm đạt 97,33%; Chế tạo, sản xuất và vận chuyển đạt 81,60%; Thi công đạt 53,60%. Các mốc chính đã hoàn thành như sau: Nâng bao hơi Tổ 1: 3/2/2015; Nâng bao hơi Tổ 2: 19/5/2015; Thử kín, thử khí: Hoàn thành lò hơi số 1 vào ngày 11/7/2016; Hoàn thành lò hơi số 2 vào ngày 13/7/2016; Thử áp Lò hơi: Lò hơi số 1 đã hoàn thành công tác thử áp 12/8/2016, chuẩn bị triển khai lắp đặt bảo ôn. Lò hơi số 2 đã hoàn thành thử áp phần hạ áp, chuẩn bị thử áp phần còn lại;

Tổng thể tiến độ lắp đặt kết cấu thép đã hoàn thành 100% kết cấu cả 2 tổ máy các hạng mục Lò hơi, Tuabin và Bunker. Hoàn thành 100% lắp đặt thiết bị siêu trường siêu trọng, kết cấu thép và thiết bị nhất thứ sân phân phối điện và đang triển khai lắp đặt phần nhị thứ để hoàn thiện các thủ tục đấu nối điện với lưới điện của Tập đoàn Điện lực Việt Nam. Hoàn thành 95% công tác lắp đặt tại Hệ thống xử lý nước: hoàn thành lắp đặt hệ thống bồn bể, Nhà xử lý nước, khu xử lý nước thải.

Kết luận hội nghị Thứ trưởng Hoàng Quốc Vượng đã biểu dương những thành tích mà Tập đoàn Dầu khí Việt Nam, Tập đoàn Điện lực Việt Nam đã đạt được trong quá trình triển khai 02 Dự án nhà máy nhiệt điện. Thứ trưởng nhấn mạnh: “Ban QLDA Điện lực Dầu khí Thái Bình 2 cần phối hợp chặt chẽ hơn nữa, chung tay tháo gỡ những vướng mắc trong hạng mục dùng chung nhằm hạn chế thấp nhất ảnh hưởng xấu đến tiến độ, chất lượng công trình. Đây là giai đoạn nước rút, các Ban QLDA cần cố gắng, tập trung nguồn lực hơn nữa, đảm bảo Dự án về đúng tiến độ, hòa lưới điện quốc gia.

Trong thời gian chờ hướng dẫn của Bộ Công Thương liên quan đến một số cơ chế đặc thù thực hiện các Dự án (thực hiện theo quyết định 2414 của Thủ tướng Chính phủ về các dự án điện cấp bách trong đó có NMNĐ Thái Bình 2), các bên liên quan cần quyết tâm hơn nữa, nhanh nhạy, có những biện pháp linh hoạt khắc phục những khó khăn trước mắt. Trong quá trình xây dựng, chạy thử, vận hành Tập đoàn Dầu khí Việt Nam, Tập đoàn Điện lực Việt Nam cần tính toán đến các biện pháp bảo vệ môi trường, chú trọng xử lý khói bụi và nước thải để tránh lặp lại sai lầm của các Dự án trước đó”.
